溫州鹿城區七都島-鐵塔公園段跨甌江電力隧道工程近日召開竣工預驗收會議。經會議討論,驗收小組達成一致意見,本次預驗收結論為合格。這意味著該工程朝正式投用邁進一大步。
該工程主體由過江電力隧道頂管、工作井(內徑12米、深32米)1座、接收井(內徑12米、深30米)1座及附屬配套設施組成,從七都島工作井出發,下穿甌江,直至位于甌江路的接收井,全長1200米。這是目前溫州市頂管難度****和風險****的項目之一,參建主體克服了大直徑深沉井下沉姿態控制難度大、長距離頂管頂進姿態控制要求高、頂管穿越甌江北側大堤觀景平臺樁精度控制要求高(距兩側樁間距離小于20厘米)等一系列技術難點,順利完成工程施工任務,創造了溫州市頂管領域管道埋設最深(-25米)、單頂距離最長(1200米)、口徑****(DN3500)和****穿越甌江的“三個紀錄一個****”。

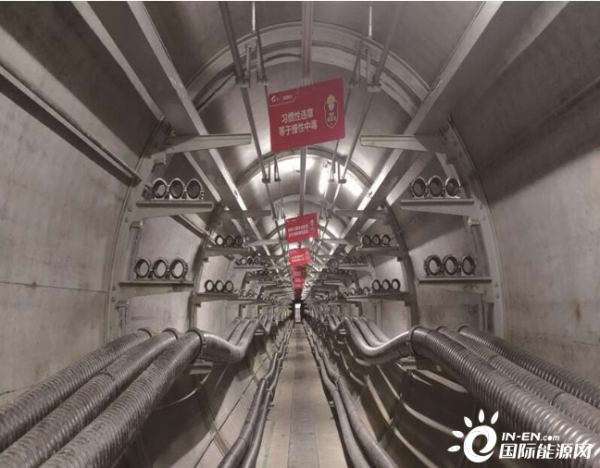

電力隧道內景
七都島-鐵塔公園段跨甌江電力隧道是濱江商務區桃花島片區高壓電纜“上改下”工程的關鍵工程,聯通了七都島和市中心的輸電通道。建成后,甌江兩岸220千伏高壓架空線可直接入地,從而改變七都島與甌江路之間大量高壓鐵塔存在的現狀,大大改善濱江商務區的空間格局和沿江整體環境,助推溫州城市發展建設。
